مدة صلاحية رخصة البناء الريفي في الجزائر وكيفية تمديدها

مدة صلاحية رخصة البناء الريفي في الجزائر وكيفية تمديدها
محتويات المقال
  1. الإطار القانوني لرخصة البناء الريفي
  2. متى تبدأ المدة ومتى تنتهي
  3. شروط التمديد وإجراءاته
  4. الوثائق المطلوبة لملف الرخصة
  5. الفرق بين الرخصة الريفية والحضرية
  6. تسوية وضعية البناء الريفي بعد انتهاء الرخصة
  7. أخطاء شائعة يجب تجنبها
  8. نصائح عملية للحفاظ على صلاحية الرخصة

الجواب باختصار

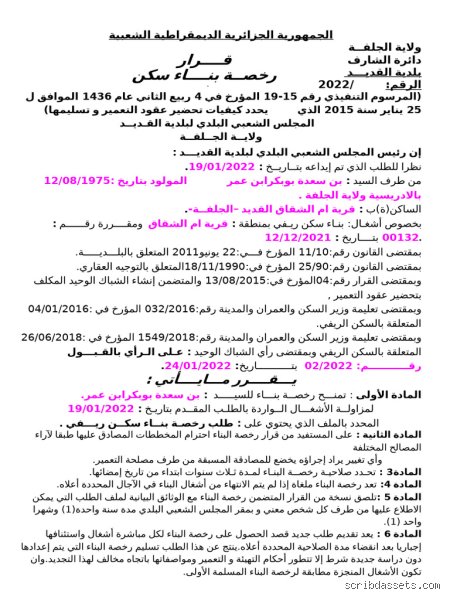

مدة صلاحية رخصة البناء الريفي في الجزائر ثلاث سنوات من تاريخ توقيعها، ويمكن تمديدها لسنة إضافية واحدة بطلب يودع قبل انتهاء المدة. ويجب الشروع في الأشغال خلال الأشهر الستة الأولى، وإلا اعتبرت الرخصة ملغاة.

  • الصلاحية ثلاث سنوات من تاريخ توقيع رئيس المجلس الشعبي البلدي.
  • الانطلاق في الأشغال إلزامي خلال ستة أشهر من صدور الرخصة.
  • التوقف عن الأشغال أكثر من 12 شهرًا متتاليًا يسقط الرخصة.
  • التمديد سنة واحدة فقط، ويُطلب قبل انتهاء المدة بثلاثة أشهر على الأقل.

رخصة البناء الريفي في الجزائر تبقى صالحة لمدة ثلاث سنوات تبدأ من تاريخ توقيعها من طرف رئيس المجلس الشعبي البلدي، ويمكن تمديدها لسنة واحدة إضافية إذا قُدم الطلب في الوقت المناسب. لكن هذه المدة ليست مطلقة، لأن القانون يشترط بدء الأشغال فعليًا وعدم تعطيلها مدة طويلة.

الإطار القانوني لرخصة البناء الريفي

تخضع رخصة البناء الريفي لأحكام القانون 90-29 المتعلق بالتهيئة والتعمير، وهو النص الذي ينظم رخص البناء في الجزائر سواء في المدن أو الأرياف. غير أن الرخصة الريفية تتميز بمرونة أكبر في التصميم، إذ يغلب عليها السكن الفردي المكوّن غالبًا من طابق أرضي وطابق علوي واحد، دون تعقيدات معمارية كبيرة.

الهدف من هذا التمييز هو تثبيت السكان في مناطقهم الفلاحية وتشجيع البناء الريفي المنظم، بعيدًا عن الفوضى العقارية. ولذلك تبقى الأراضي الفلاحية خطًا أحمر، ولا يجوز تحويل السكن الريفي إلى وسيلة للاستحواذ على العقار الفلاحي.

متى تبدأ المدة ومتى تنتهي

يبدأ احتساب المدة فور توقيع الرخصة، وتمنح لك 36 شهرًا لإنجاز المشروع. لكن الشرط الأساسي هو الشروع في الأشغال خلال الأشهر الستة الأولى من تاريخ صدور الرخصة، وإلا سقطت تلقائيًا دون حاجة إلى إشعار مسبق.

هناك فخ آخر يتمثل في التوقف عن الأشغال. فإذا توقفت الورشة لمدة تتجاوز 12 شهرًا متتاليًا، تسقط صلاحية الرخصة حتى لو لم تنتهِ السنوات الثلاث بعد. والهدف من هذا الشرط هو منع تحويل الأرياف إلى ورشات مهجورة تشوّه المنظر وتعرقل المشاريع المجاورة.

شروط التمديد وإجراءاته

التمديد ليس حقًا مكتسبًا، بل يُمنح بعد دراسة الطلب والمعاينة الميدانية. ويجب إيداع الطلب قبل انتهاء المدة الأصلية بثلاثة أشهر على الأقل، مرفقًا بتقرير يوضح نسبة تقدم الأشغال.

إذا ثبت أن الإنجاز بلغ نسبة معتبرة، تُمنح سنة إضافية واحدة. أما إذا بقيت الأرض دون أشغال جدية، فيُرفض الطلب وتضطر إلى إعادة الإجراءات من البداية، مع ما يترتب على ذلك من رسوم جديدة ووقت ضائع.

الوثائق المطلوبة لملف الرخصة

ملف رخصة البناء الريفي يمر عبر البلدية والدائرة، ويتطلب وثائق أساسية لا يمكن تجاهلها:

  • عقد ملكية أو شهادة حيازة للأرض.
  • مخطط مساحة يعده خبير طوبوغرافي معتمد.
  • مخططات هندسية معمارية تحترم خصوصية المنطقة الريفية.
  • وثائق إدارية أخرى تطلبها البلدية حسب الحالة.

ورغم أن وزارة السكن أطلقت منصات رقمية لتسريع دراسة رخص البناء، إلا أن الواقع في بعض البلديات النائية قد يشهد تأخرًا بسبب ضعف التغطية بالإنترنت أو نقص التكوين.

الفرق بين الرخصة الريفية والحضرية

الرخصة الحضرية تخضع لرقابة صارمة من شرطة العمران ولمعايير معمارية معقدة، بينما الرخصة الريفية أكثر مرونة من حيث التصميم. لكن هذه المرونة لا تعني الإفلات من القواعد، فالتوقف عن الأشغال أو عدم الشروع فيها في الآجال المحددة يعرض صاحبها لنفس العقوبات.

تسوية وضعية البناء الريفي بعد انتهاء الرخصة

إذا انتهت صلاحية الرخصة ولم يكتمل البناء، يمكن اللجوء إلى القانون 08-15 المتعلق بتحقيق مطابقة البنايات وإتمام إنجازها. هذا القانون منح مهلة لتسوية وضعيات البناء غير المطابق، وتم تمديد العمل به عدة مرات لتخفيف الضغط الاجتماعي.

لكن التسوية ليست بديلاً عن احترام الآجال، بل هي إجراء استثنائي. الأفضل هو متابعة مواعيد الرخصة وطلب التمديد في وقته، لأن التأخير قد يضعك في وضعية قانونية هشة.

أخطاء شائعة يجب تجنبها

يعتقد بعض المستفيدين أن الدعم المالي الممنوح من الصندوق الوطني للسكن يغني عن تجديد الوثائق الإدارية، وهذا خطأ. فالإعانة المالية لا تحمي من الهدم إذا انتهت صلاحية الرخصة.

كما يظن البعض أن المدة تبدأ من تاريخ الموافقة على إعانة السكن الريفي، بينما تبدأ فعليًا من تاريخ توقيع الرخصة البلدية. وهناك من ينتظر إنذارًا من البلدية، لكن الإدارة لا تطرق بابك لتذكيرك، بل تتحرك مباشرة عبر مصالح شرطة العمران عند انتهاء الصلاحية.

نصائح عملية للحفاظ على صلاحية الرخصة

إذا واجهت ظروفًا قاهرة تمنعك من مواصلة الأشغال، مثل أزمة مالية أو نزاع عائلي حول الملكية، فبادر إلى توثيق الوضعية وتقديم طلب رسمي لرئيس المجلس الشعبي البلدي قبل انتهاء المدة. هذا الإجراء قد يمنحك مهلة إضافية تحميك من إعادة الملف من الصفر.

زيارة مصلحة التعمير في بلديتك قبل بضعة أشهر من نهاية المهلة خطوة ضرورية، فالقانون لا يحمي من يتجاهل المواعيد. الرخصة السارية هي الضمانة الحقيقية لحماية البناء من أي إجراء إداري لاحق.

أسئلة شائعة

هل يمكن تمديد رخصة البناء الريفي أكثر من مرة؟

في الغالب يُسمح بتمديد واحد لمدة سنة إضافية. وأي طلب آخر بعد انتهاء المدة الأصلية والممددة يتطلب إيداع ملف جديد كليًا.

ماذا يحدث للدعم المالي إذا انتهت صلاحية الرخصة؟

يتوقف صرف الشطر الثاني من إعانة السكن الريفي عند انتهاء صلاحية الرخصة، ولا يُستأنف إلا بعد تسوية الوضعية الإدارية مع مصالح التعمير.

هل تختلف مدة الصلاحية بين ولايات الشمال والجنوب؟

المدة الأساسية موحدة عبر كامل التراب الوطني وهي ثلاث سنوات. لكن بعض الولايات الجنوبية قد تمنح مرونة إضافية في الإجراءات مراعاة للظروف المناخية.

ما هي المدة القانونية للشروع في الأشغال؟

يجب الشروع في الأشغال خلال ستة أشهر من تاريخ صدور الرخصة. وإذا انقضت هذه المدة دون بدء العمل، تُعتبر الرخصة ملغاة تلقائيًا.
